铜水发〔2022〕85号
重庆市铜梁区水利局
关于印发铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程等四个项目竣工验收鉴定书的通知
各有关单位:
按照《水利水电建设工程验收规程》(SL223-2008)等相关规定,我局于2022年6月23日组织了铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程、铜梁区小北海水库饮用水源地水生态源涵养工程、铜梁区安全水库水资源涵养及水生态修复工程、铜梁区黎家沟水库水源地水资源涵养及水生态修复工程等四个项目竣工验收,同意通过验收,现将竣工验收鉴定书予以印发。
附件:1. 铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程竣工验收鉴定书
2. 铜梁区小北海水库饮用水源地水生态源涵养工程竣工验收鉴定书
3. 铜梁区安全水库水资源涵养及水生态修复工程竣工验收鉴定书
4. 铜梁区黎家沟水库水源地水资源涵养及水生态修复工程竣工验收鉴定书
2022年7月5日
重庆市铜梁区水利局
铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程竣工验收
鉴 定 书
铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程竣工验收委员会
二〇二二年六月
验收主持单位:重庆市铜梁区水利局
法人验收监督管理机关:重庆市铜梁区水利局
项目法人:重庆市铜梁区龙都水资源开发有限责任公司
设计单位:重庆大学建筑设计研究院
监理单位:重庆市笃远工程监理有限公司
施工单位:重庆市铜梁区水利水电建筑安装工程公司
质量监督机构:重庆市铜梁区水利工程建设质量事务中心(原名为铜梁区水务工程建设质量监督站)
安全监督机构:重庆市铜梁区水利局
运行管理单位:重庆市铜梁区水口镇人民政府
验收时间:2022年6月23日
验收地点:重庆市铜梁区
前 言
铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程根据重庆市铜梁区水务局《关于下达大滩水库水资源涵养保护及水生态修复项目配套资金的通知》(铜水务发〔2014〕150号)批准建设,本工程于2015年6月28日开工,2015年9月28日完工。
依据《水利工程建设项目验收管理规定》(水利部令第30号)、《水利水电建设工程验收规程》(SL223-2008)的规定和重庆市铜梁区龙都水资源开发有限责任公司《关于铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程等四个项目竣工验收的请示》(铜龙水司文〔2022〕26号),重庆市铜梁区水利局成立了铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程验收委员会,并于2022年6月23日召开了铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程竣工验收会议。竣工验收委员会成员和与会代表通过现场检查、审阅资料和讨论评议,同意对该工程予以竣工验收,验收鉴定意见如下。
一、工程设计和完成情况
(一)工程名称及位置
工程名称:铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程
工程位置:铜梁区水口镇
(二)工程主要任务和作用
大滩水库水质较差,无法达到三类水源地水质保护目标,针对水库现状,主要生态修复措施有:修建自然湿地,建造生态护篱和种植水资源涵养林等。
(三)工程设计主要内容
1.工程立项及设计批复文件
重庆市铜梁区水务局《关于下达大滩水库水资源涵养保护及水生态修复项目配套资金的通知》(铜水务发〔2014〕150号)批准建设。
2.主要建设内容及建设工期
自然湿地5081m2;生态护篱8480m2,自然湿地主要栽种灌木红叶石楠、挺水植物水菖蒲、水竹和马蹄莲;生态护篱主要栽种挺水植物水竹、灌木植物紫穗槐、草木植物早熟禾、灌木植物黄荆等。批复建设总工期3个月。
3.工程投资及投资来源
2014年6月,重庆市水利局、重庆市财政局《关于下达2014年水资源涵养保护及水生态修复项目补助资金的通知》(渝财农〔2014〕133号)下达资金111.9万元,其中市级补助资金95万元,区县自筹16.9万元。
(四)工程建设有关单位
项目法人:重庆市铜梁区龙都水资源开发有限责任公司
设计单位:重庆大学建筑设计研究院
监理单位:重庆市笃远工程监理有限公司
施工单位:重庆市铜梁区水利水电建筑安装工程公司
质量监督机构:铜梁区水务工程建设质量监督站
安全监督机构:重庆市铜梁区水利局
运行管理单位:重庆市铜梁区水口镇人民政府
(五)工程施工过程
1.主要工程开工、完工时间
本工程于2015年6月28日开工,2015年9月28日完工。2015年11月工程进行完工验收,本工程无延误。
2.重大设计变更
无。
3.重大技术问题及处理情况
无。
(六)工程完成情况和完成的主要工程量
1.工程完成情况
实际完成主要建设内容有:自然湿地总的种植面积约为9528㎡;生态护篱总的种植面积约6474㎡。
2.实际完成工程量
实际完成工程量:自然湿地红叶石楠总的种植了4992株,种植密度约13株/㎡;紫穗槐总的种植了23536株,种植密度均16株/㎡;再力花总的种植了21000苗,种植密度约14苗/㎡;水竹总的种植了43060苗,种植密度约20苗/㎡;美人蕉总的种植了40320苗,种植密度约16苗/㎡。生态护篱红叶石楠总的种植了9555株,种植密度约13株/㎡;紫穗槐总的种植了19159株,种植密度均17株/㎡;再力花总的种植了13706苗,种植密度约14苗/㎡;水竹总的种植了46420苗,种植密度约20苗/㎡;美人蕉总的种植了20992苗,种植密度约16苗/㎡。水库周边间接种植水杉(高1.5m)650株,柳树(高1.5m)500株。
(七)工程用地补偿及移民安置
无。
(八)水土保持设施
无。
(九)环境保护工程
无。
二、工程验收情况
(一)工程验收
2015年7月3日至2015年9月20日完成见状植被分部工程建设,于2015年9月24日进行分部工程验收。
2015年6月28日至2015年9月28日完成库线网状植被分部工程建设,于2015年10月9日进行分部工程验收。
2015年11月11日,对铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程进行完工验收,并形成《铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程完工验收鉴定书》。质量监督机构列席,验收结论合格。
(二)专项验收
无。
三、历次验收提出的主要问题及处理情况
无。
四、工程质量
(一)工程质量监督
该工程的质量监督单位是重庆市铜梁区水务工程建设质量监督站。2015年7月,重庆市铜梁区水务工程建设质量监督站下发了《成立关于大滩水库水资源涵养保护及水生态修复工程质量监督项目站的通知(铜水质监〔2015〕017号)负责该项目的工程质量监督工作。
(二)工程项目划分
2015年7月6日,重庆市铜梁区水务工程建设质量监督站《关于铜梁区2014年大滩水库水资源涵养保护及水生态修复工程施工质量评定项目划分确认的通知》(铜水质监﹝2015﹞018号)对该工程项目划分原则进行了确认,工程划分为1个单位工程,2个分部工程,分别为1.点片状植被;2.线网状植被。
五、概算执行情况
(一)投资计划下达及资金到位
2014年6月,重庆市水利局、重庆市财政局《关于下达2014年水资源涵养保护及水生态修复项目补助资金的通知》(渝财农〔2014〕133号)下达资金111.90万元,其中市级补助资金95.00万元,区县自筹16.90万元。
截至决算日,该工程实际到位资金108.46万元。
投资完成及交付资产
铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程实际完成投资106.09万元,待摊投资全部计入建安投资,实际形成交付使用资产总额106.69万元。
征地补偿移民安置资金
无。
(四)结余资金
该工程实际完成投资106.69万元,实际到位资金108.46万元,结余资金1.77万元。
(五)预计未完工程投资及预算费用
本工程已全部完成初设批复建设内容,无尾工。
(六)审计
该工程结算审计和竣工财务决算审计工作分别由重庆龙源建设工程造价有限公司、重庆凯弘会计师事务所有限公司承担。重庆龙源建设工程造价有限公司出具了《铜梁区2014年大滩水库水资源涵养保护及水生态修复工程结算审核报告》(龙源建造〔2018〕86号),送审金额为903084.41元,审定金额为859208.34元,审减金额为43876.07元,审减率为4.8%;重庆凯弘会计师事务所有限公司出具了《铜梁区2014年大滩水库水资源涵养保护及水生态修复工程竣工财务决算审核报告》(凯弘会所审〔2019〕950号),送审总造价1054161.05元,审定总造价1060961.05元,审增总投资6800元。2022年5月,重庆市铜梁区水利局以铜水发〔2022〕89号文对铜梁区2014年大滩水库水资源涵养保护及水生态修复工程竣工财务决算进行了批复。
六、工程尾工安排
无。
七、工程运行管理情况
(一)管理机构和经费情况
本工程由重庆市铜梁区龙都水资源开发有限责任公司负责建设,建成后交由水口镇人民政府管理维护。
(二)工程移交
工程竣工验收后,由项目法人重庆市铜梁区龙都水资源开发有限责任公司按有关规定正式移交给水口镇人民政府,并办结工程移交手续。
八、工程初期运行及工程效益
(一)工程初期运行情况
工程初期运行情况良好,各种植物生长状况良好。
(二)工程初期运行效益
工程初期运行后,效益明显,较好改善了水质情况,生态环境进一步好转,农业生产条件得到了改善,更好的促进了当地工农业的发展和人民群众生活水平的提高。
(三)初期运行监测资料分析
本项目没有设计监测设施,初期试运行阶段采用人工巡查方式观察,未见异常。
九、意见和建议
工程运行管理单位应加强对铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程运行管理,加强对工程的运行观测,作好相关记录,并将观测资料进行计算分析,分类整理归档。
十、结论
铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程按初设批复完成了建设任务,工程建设满足设计要求,工程质量经项目法人验收合格,项目法人验收的工程质量等级经铜梁区水务工程质量监督站核定为合格。工程资料收集和财务资料基本齐全、档案整理和财务管理基本规范,投资控制基本合理,经过试运行,工程初期运行正常,工程已发挥出良好的社会和经济效益。同意通过竣工验收。
十一、保留意见
无。

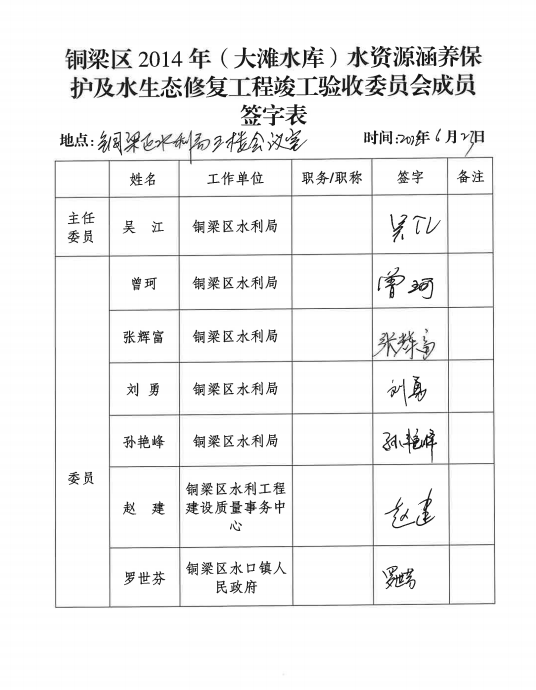

十二、验收委员会成员和被验收单位代表签字表
铜梁区小北海水库饮用水源地水生态源涵养工程竣工验收
鉴 定 书
铜梁区小北海水库饮用水源地水生态源涵养工程竣工验收委员会
二〇二二年六月
验收主持单位:重庆市铜梁区水利局
法人验收监督管理机关:重庆市铜梁区水利局
项目法人:重庆市铜梁区龙都水资源开发有限责任公司
设计单位:重庆大乘园林景观设计有限公司
监理单位:重庆南州建设监理有限公司大足分公司
施工单位:重庆新绿水电建设有限责任公司
质量监督机构:重庆市铜梁区水利工程建设质量事务中心(原名为重庆市铜梁区水务工程建设质量监督站)
安全监督机构:重庆市铜梁区水利局
运行管理单位:重庆市铜梁区龙泽水务有限责任公司
验收时间:2022年6月23日
验收地点:重庆市铜梁区
前 言
铜梁区小北海水库饮用水源地水生态源涵养工程根据重庆市铜梁区水务局《关于铜梁区小北海水库饮用水源地水生态源涵养工程初步设计报告的批复》(铜水务发〔2017〕121号)批准建设,本工程于2018年1月28日开工,2018年6月30日完工。
依据《水利工程建设项目验收管理规定》(水利部令第30号)、《水利水电建设工程验收规程》(SL223-2008)的规定和重庆市铜梁区龙都水资源开发有限责任公司《关于铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程等四个项目竣工验收的请示》(铜龙水司文〔2022〕26号),重庆市铜梁区水利局成立了铜梁区小北海水库饮用水源地水生态源涵养工程验收委员会,并于2022年6月23日召开了铜梁区小北海水库饮用水源地水生态源涵养工程竣工验收会议,竣工验收委员会成员和与会代表通过现场检查、审阅资料和讨论评议,同意对该工程予以竣工验收,验收鉴定意见如下。
一、工程设计和完成情况
(一)工程名称及位置
工程名称:铜梁区小北海水库饮用水源地水生态源涵养工程
工程位置:铜梁区巴川街道小北海水库
(二)工程主要任务和作用
小北海水库是铜梁区重要的备用饮用水源地,当地政府及村社干部群众,迫切要求实施水资源涵养保护于水生态修复工程,改善饮用水水资源地水质和水生态环境,达到水功能区保护的目的,确保铜梁人民群众饮水安全。
(三)工程设计主要内容
1.工程立项及设计批复文件
重庆市铜梁区水务局《关于铜梁区小北海水库饮用水源地水生态源涵养工程初步设计报告的批复》(铜水务发〔2017〕121号)批准建设。
2.主要建设内容及建设工期
水资源涵养林9860m2;自然湿地5146m2;生态护篱1000m,生态廊道500m等。批复建设总工期3个月。
3.工程投资及投资来源
2017年10月20日,重庆市铜梁区财政局、重庆市铜梁区水务局《关于下达2017水资源涵养保护及水生态修复建设项目投资计划的通知》(铜水务发〔2017〕149号)下达市级资金250万元。
(四)工程建设有关单位
项目法人:重庆市铜梁区龙都水资源开发有限责任公司
设计单位:重庆大乘园林景观设计有限公司
监理单位:重庆南州建设监理有限公司大足分公司
施工单位:重庆新绿水电建设有限责任公司
质量监督单位:重庆市铜梁区水务工程建设质量监督站
安全监督机构:重庆市铜梁区水利局
运行管理单位:重庆市铜梁区龙泽水务有限责任公司
(五)工程施工过程
1.主要工程开工、完工时间
本工程于2018年1月28日开工,2018年6月30日完工。受阻工等影响,工期延后62天。
2.重大设计变更
无。
3.重大技术问题及处理情况
无。
(六)工程完成情况和完成的主要工程量
1.工程完成情况
实际完成主要建设内容有:自然湿地总的种植面积约为14309.51㎡;水资源涵养林总的种植面积约4991.46㎡;库滨植被带总的种植面积约为5192.67㎡;隔离网完成3075.76m。
2.实际完成工程量
实际完成工程量:1.整理绿化用地:31932.91㎡;2.挖基坑土石方:22.61m³;3.余方弃置:22.61m³;4.隔离网基础:22.11㎡;5.隔离网:3075.76㎡;6.标志牌:2块;7.移栽柳树:474株;8.丹桂:530株;9.黄桷兰:38株:10.水衫:311株;11.小叶榕:12株;12.人行道整形碾压:290㎡;13.透水砖:290㎡;14.三角梅:1538株;15.杨梅:37株;16.香樟:100株;17.小叶贞楠:107株;18.批杷:120株;19.千层金:100株;20.香泡:20株;21.红叶石楠:190株;22.红花美人蕉1161.36㎡;23.黄花美人蕉:1349.76㎡;24.云南黄素馨:127,42㎡;25.麦冬:15㎡;26.紫杆再力花:916.25㎡;27.睡莲:198.1㎡;28.黄花鸢尾:521.66㎡。
(七)工程用地补偿及移民安置
无。
(八)水土保持设施
无。
(九)环境保护工程
无。
二、工程验收情况
(一)工程验收
2018年4月15日,完成自然湿地、库滨植被带、水资源涵养林、隔离防护四个分部工程验收。
2018年7月2日,完成生态廊道分部工程验收。
2018年8月2日,进行铜梁区小北海水库饮用水源地水生态源涵养工程完工验收,并形成《铜梁区小北海水库饮用水源地水生态源涵养工程完工验收鉴定书》。质量监督机构列席,验收结论合格。
(二)专项验收
无。
三、历次验收提出的主要问题及处理情况
无。
四、工程质量
(一)工程质量监督
本工程的质量监督单位是重庆市铜梁区水务工程建设质量监督站。2018年1月,重庆市铜梁区水务工程建设质量监督站下发了《关于成立小北海水库水资源涵养保护及水生态修复工程质量监督项目站的通知》(铜水质监〔2018〕07号)负责该项目的工程质量监督工作。
(二)工程项目划分
2018年1月25日,项目法人《关于铜梁区小北海水库水资源涵养保护及水生态修复工程施工质量评定项目划分的请示》向重庆市铜梁区水务工程建设质量监督站请示,区质监站《关于铜梁区小北海水库水资源涵养保护及水生态修复工程施工质量评定项目划分确认的通知》(铜水质监〔2018〕08号)确定本工程共划分1个单位工程,5个分部工程,分别为:1.自然湿地分部工程;2.库滨植被带分部工程;3.生态廊道分部工程;4.水资源涵养林分部工程;5.隔离防护分部工程。
五、概算执行情况
(一)投资计划下达及资金到位
2017年10月20日,重庆市铜梁区财政局、重庆市铜梁区水务局《关于下达2017水资源涵养保护及水生态修复建设项目投资计划的通知》(铜水务发〔2017〕149号)下达工程总投资250万元,其中市级补助资金250万元。
截至决算日,该工程实际到位资金2400322.29元。
投资完成及交付资产
铜梁区小北海水库饮用水源地水生态源涵养工程实际完成投资2152326.59元,待摊投资全部计入建安投资,实际形成交付使用资产总额2152326.59元。
征地补偿移民安置资金
无。
(四)结余资金
该工程实际完成投资2152326.59元,实际到位资金2400322.29元,结余资金247995.7元。
(五)预计未完工程投资及预算费用
本工程已全部完成初设批复建设内容,无尾工。
(六)审计
该工程结算审计和竣工财务决算审计工作分别由重庆市铜梁区审计局、重庆凯弘会计师事务所有限公司承担。重庆市铜梁区审计局出具了《铜梁区小北海水库饮用水源地水生态涵养工程结算审核报告》(铜梁审报〔2019〕67号),送审金额为2095247.92元,审定金额为2016963.20元,审减金额为78284.72元,审减率为3.7%;重庆凯弘会计师事务所有限公司出具了《铜梁区小北海水库饮用水源地水生态源涵养工程竣工财务决算审核报告》(凯弘会所审〔2019〕1041号),送审总造价2143326.59元,审定总造价2152326.59元,审增总投资9000元。2022年5月,重庆市铜梁区水利局以铜水发〔2022〕91号文对铜梁区铜梁区小北海水库饮用水源地水生态涵养工程竣工财务决算进行了批复。
六、工程尾工安排
无。
七、工程运行管理情况
(一)管理机构和经费情况
本工程由重庆市铜梁区龙都水资源开发有限责任公司负责建设,建成后交由区龙泽水务有限责任公司管理维护。
(二)工程移交
工程竣工验收后,由项目法人重庆市铜梁区龙都水资源开发有限责任公司按有关规定正式移交给区龙泽水务有限责任公司,并办结工程移交手续。
八、工程初期运行及工程效益
(一)工程初期运行情况
工程初期运行情况良好,各种植物生长状况良好。
(二)工程初期运行效益
工程初期运行后,效益明显,较好改善了水质情况,生态环境进一步好转,农业生产条件得到了改善,更好的促进了当地工农业的发展和人民群众生活水平的提高。
(三)初期运行监测资料分析
本项目没有设计监测设施,初期试运行阶段采用人工巡查方式观察,未见异常。
九、意见和建议
工程运行管理单位应加强对铜梁区小北海水库饮用水源地水生态源涵养工程运行管理,加强对工程的运行观测,作好相关记录,并将观测资料进行计算分析,分类整理归档。应及时清理掉缠绕在桂花树等苗木上的葛藤,防止工程苗木枯萎死亡。
十、结论
铜梁区小北海水库饮用水源地水生态源涵养工程按初设批复完成了建设任务,工程建设满足设计要求,工程质量经项目法人验收合格,项目法人验收的工程质量等级经铜梁区水务工程质量监督站核定为合格。工程资料收集和财务资料基本齐全、档案整理和财务管理基本规范,投资控制基本合理,经过试运行,工程初期运行正常,工程已发挥出良好的社会和经济效益。同意通过竣工验收。
十一、保留意见
无。

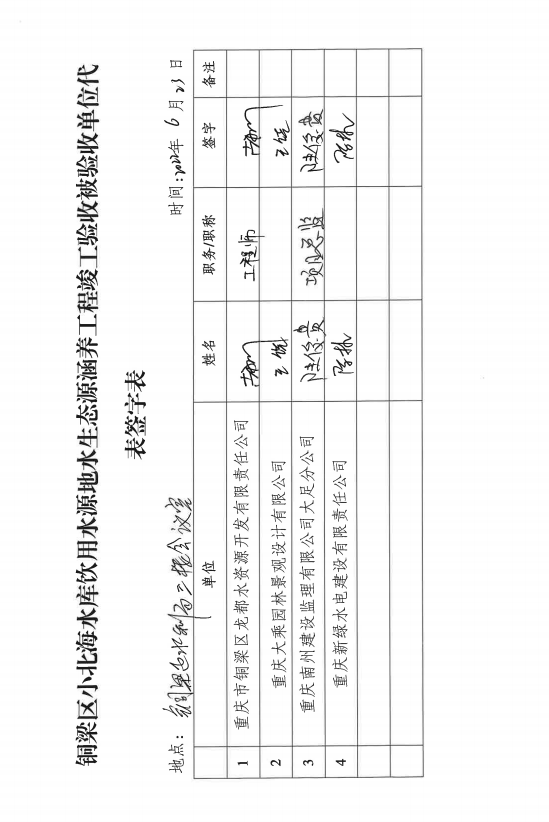

十二、验收委员会成员和被验收单位代表签字表
铜梁区安全水库水资源涵养及水生态修复工程竣工验收
鉴 定 书
铜梁区安全水库水资源涵养及水生态修复工程竣工验收委员会
二〇二二年六月
验收主持单位:重庆市铜梁区水利局
法人验收监督管理机关:重庆市铜梁区水利局
项目法人:重庆市铜梁区龙都水资源开发有限责任公司
设计单位:重庆中博工程设计咨询有限公司
监理单位:重庆市笃远工程监理有限公司
施工单位:重庆市合川区东立建筑工程有限公司
质量监督机构:重庆市铜梁区水利工程建设质量事务中心(原名为重庆市铜梁区水务工程建设质量监督站)
安全监督机构:重庆市铜梁区水利局
运行管理单位:重庆市铜梁区东城街道办事处
验收时间:2022年6月23日
验收地点:重庆市铜梁区
前 言
铜梁区安全水库水资源涵养及水生态修复工程根据重庆市铜梁区水利局、重庆市铜梁区财政局《关于下达2015年水资源涵养保护及水生态修复建设项目投资计划通知》(铜水务发〔2015〕173号)批准建设,本工程于2015年6月28日开工,2015年9月28日完工。
依据《水利工程建设项目验收管理规定》(水利部令第30号)、《水利水电建设工程验收规程》(SL223-2008)的规定和重庆市铜梁区龙都水资源开发有限责任公司《关于铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程等四个项目竣工验收的请示》(铜龙水司文〔2022〕26号),重庆市铜梁区水利局成立了铜梁区安全水库水资源涵养及水生态修复工程验收委员会,并于2022年6月23日召开了铜梁区安全水库水资源涵养及水生态修复工程竣工验收会议,竣工验收委员会成员和与会代表通过现场检查、审阅资料和讨论评议,同意对该工程予以竣工验收,验收鉴定意见如下。
一、工程设计和完成情况
(一)工程名称及位置
工程名称:铜梁区安全水库水资源涵养及水生态修复工程
工程位置:铜梁区东城街道安全水库
(二)工程主要任务和作用
安全水库是铜梁区重要的备用饮用水源地,当地政府及村社干部群众迫切要求实施水资源涵养保护于水生态修复工程,改善饮用水水资源地水质和水生态环境,达到水功能区保护的目的,确保人民群众饮水安全。
(三)工程设计主要内容
1.工程立项及设计批复文件
重庆市铜梁区水利局、重庆市铜梁区财政局《关于下达2015年水资源涵养保护及水生态修复建设项目投资计划通知》(铜水务发〔2015〕173号)批准建设。
2.主要建设内容及建设工期
自然湿地700平方米,生态护离535平方米,库滨植被带530平方米,水资源涵养林10482平方米,植物宣传牌35个,碑刻1个,宣传标示6个院落周边防治工程22户,饮用水源地保护与管理科普读物、图片1套。批复建设总工期3个月。
3.工程投资及投资来源
2015年10月,重庆市铜梁区水利局、重庆市铜梁区财政局《关于下达2015年水资源涵养保护及水生态修复建设项目投资计划通知》(铜水务发〔2015〕173号),下达投资总额96.8万元,其中市级财政补助资金90.00万元,区级财政补助资金6.8万元。
(四)工程建设有关单位
项目法人:重庆市铜梁区龙都水资源开发有限责任公司
设计单位:重庆中博工程设计咨询有限公司
监理单位:重庆市笃远工程监理有限公司
施工单位:重庆市合川区东立建筑工程有限公司
质量监督单位:重庆市铜梁区水务工程建设质量监督站
安全监督机构:重庆市铜梁区水利局
运行管理单位:重庆市铜梁区东城街道办事处
(五)工程施工过程
1.主要工程开工、完工时间
本工程于2015年6月28日开工,2015年9月28日完工。2015年11月11日工程进行完工验收,本工程无延误。
2.重大设计变更
无。
3.重大技术问题及处理情况
无。
(六)工程完成情况和完成的主要工程量
1.工程完成情况
实际完成主要建设内容有:整理绿化用地12247㎡、种植土回填2320m3、栽植金丝垂柳165株、铺种麦冬500㎡、栽植天竺桂95株、栽植美人蕉15400株、栽植旱伞草27300株、栽植红叶杨293株、栽植脆李175株、栽植核桃85株、栽植栾树195株、栽植再力花12000株、栽植芭茅1050株、栽植花叶姜花80株、栽植紫杆芋520株、栽植观音竹640株、栽植法国冬青400株、栽植火棘300株、栽植蔷薇470株、栽植加杨42株。
2.实际完成工程量
本项目共分为五个区域实施即(A区、B区、C区、D区、E区)。
A-B区(库滨植被带、生态隔离区):整理绿化用地530㎡,种植土回填60m3、栽植金丝垂柳107株、铺种麦冬500㎡、栽植天竺桂95株、栽植美人蕉4900株、栽植旱伞草3300株、栽植红叶杨20株、栽植脆李60株、栽植核桃50株、栽植花叶姜花540株、栽植法国冬青400株、栽植火棘300株、栽植蔷薇470株。
C区(水源涵养林):整理绿化用地10482㎡,种植土回填2100m3、栽植红叶杨97株、栽植栾树195株、再力花2700株、栽植旱伞草2500株、栽植美人蕉1700株、栽植加杨22株。
D区(自然湿地):整理绿化用地700㎡,种植土回填100m3、栽植紫杆芋520株、栽植观音竹640株、栽植脆李75株、栽植核桃85株、栽植红叶杨25株、再力花1500株、栽植旱伞草2500株、栽植美人蕉3200株。
E区(水源涵养林):再力花7800株、栽植美人蕉5600株、栽植芭茅1050株、栽植旱伞草3500株、红叶杨25株。
新增区域:栽植脆李40株、红叶杨126株、栽植金丝垂柳38株、栽植加杨20株。
(七)工程用地补偿及移民安置
无。
(八)水土保持设施
无。
(九)环境保护工程
无。
二、工程验收情况
(一)工程验收
2015年6月28日至2015年8月16日完成A-B区(库滨植被带、生态隔离区)分部工程建设,于2015年8月20日进行分部工程验收。
2015年6月29日至2015年9月3日完成C区(水源涵养林)分部工程建设,于2015年9月7日进行分部工程验收。
2015年7月5日至2015年9月22日完成D区(自然湿地)分部工程建设,于2015年9月24日进行分部工程验收。
2015年7月5日至2015年9月28日完成E区(水源涵养林)分部工程建设,于2015年9月30日进行部分工程验收。
2015年11月11日进行铜梁区2015年(安全水库)水资源涵
养保护及生态修复建设项目合同工程验收。
(二)专项验收
无。
三、历次验收提出的主要问题及处理情况
无。
四、工程质量
(一)工程质量监督
该工程的质量监督单位是重庆市铜梁区水务工程建设质量监督站。2015年6月,重庆市铜梁区水务工程建设质量监督站下发了《关于成立安全水库水资源涵养保护及水生态修复工程质量监督项目站的通知》(铜水质监〔2015〕13号)负责该项目的工程质量监督工作。
(二)工程项目划分
2015年6月,项目法人以《关于铜梁区安全水库水资源涵养及水生态修复工程质量评定的项目划分确认的报告》向重庆市铜梁区水务工程建设质量监督站报告,确定本工程共划分1个单位工程,4个分部工程,分别为:1.自然湿地分部工程;2.库滨植被带分部工程;3.生态廊道分部工程;4.水资源涵养林分部工程;
五、概算执行情况
(一)投资计划下达及资金到位
2015年10月10日,重庆市财政局、重庆市水利局《关于下达2015年水资源涵养保护及水生态修复项目投资计划的通知》(铜水务发〔2015〕173号)下达工程总投资968000.00元,其中市级补助资金900000.00元,区县自筹68000.00元。
经审核,截止审核日,龙都水资源公司收到安全水库2015年度项目资金967999.15元,其中市级补助资金900000.00元,区县自筹67999.15元。截至决算日,该工程实际到位资金967999.15元。
投资完成及交付资产
铜梁区安全水库水生态源涵养及水生态修复工程实际完成投资971981.81元,待摊投资全部计入建安投资,实际形成交付使用资产总额971981.81元。
征地补偿移民安置资金
无。
(四)结余资金
该工程实际完成投资971981.81元,实际到位资金967999.15元,超支3982.66元。
(五)预计未完工程投资及预算费用
本工程已全部完成初设批复建设内容,无尾工。
(六)审计
该工程结算审计和竣工财务决算审计工作分别由重庆龙源建设工程造价有限公司、重庆凯弘会计师事务所有限公司承担。重庆龙源建设工程造价有限公司出具了《铜梁区安全水库水资源涵养及水生态修复工程结算审核报告》(龙源建造〔2017〕392号),送审金额为842614.15元,审定金额为831586.62元,审减金额为11027.53元;重庆凯弘会计师事务所有限公司出具了《铜梁区安全水库水资源涵养及水生态修复工程竣工财务决算审核报告》(凯弘会所审〔2019〕926号),送审总造价967481.81元,审定总造价971981.81元,审增总投资4500元。2022年5月,重庆市铜梁区水利局以铜水发〔2022〕88号文对铜梁区2015年安全水库水资源涵养保护及水生态修复工程竣工财务决算进行了批复。
六、工程尾工安排
无。
七、工程运行管理情况
(一)管理机构和经费情况
本工程由重庆市铜梁区龙都水资源开发有限责任公司负责建设,建成后交东城街道办事处管理维护。
(二)工程移交
工程竣工验收后,由项目法人重庆市铜梁区龙都水资源开发有限责任公司按有关规定正式移交给东城街道办事处,并办结工程移交手续。
八、工程初期运行及工程效益
(一)工程初期运行情况
工程初期运行情况良好,各种植物生长状况良好。
(二)工程初期运行效益
工程初期运行后,效益明显,较好改善了水质情况,生态环境进一步好转,农业生产条件得到了改善,更好的促进了当地工农业的发展和人民群众生活水平的提高。
(三)初期运行监测资料分析
本项目没有设计监测设施,初期试运行阶段采用人工巡查方式观察,未见异常。
九、意见和建议
工程运行管理单位应加强对铜梁区安全水库水生态源涵养及水生态修复工程运行管理,加强对工程的运行观测,作好相关记录,并将观测资料进行计算分析,分类整理归档。
十、结论
铜梁区安全水库水生态源涵养及水生态修复工程按初设批复完成了建设任务,工程建设满足设计要求,工程质量经项目法人验收合格,项目法人验收的工程质量等级经铜梁区水务工程质量监督站核定为合格。工程资料收集和财务资料基本齐全、档案整理和财务管理基本规范,投资控制基本合理,经过试运行,工程初期运行正常,工程已发挥出良好的社会和经济效益。同意通过竣工验收。
十一、保留意见
无。

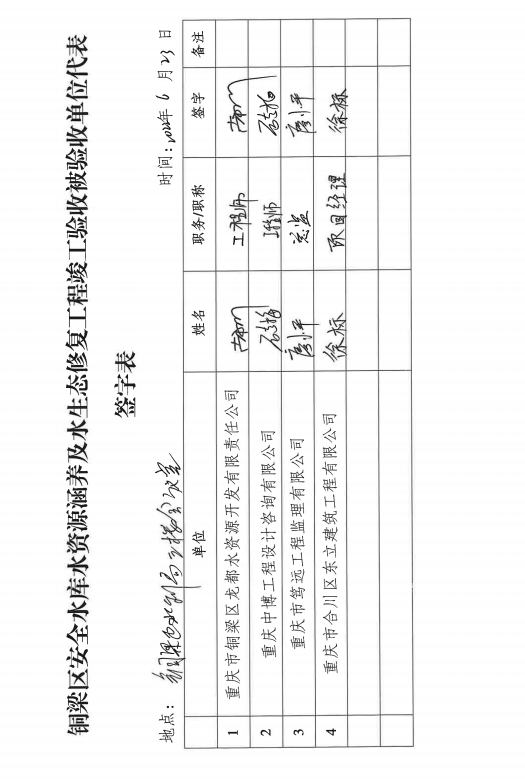

十二、验收委员会成员和被验收单位代表签字表
铜梁区黎家沟水库水资源涵养及水生态修复工程竣工验收
鉴 定 书
铜梁区黎家沟水库水资源涵养及水生态修复工程竣工验收委员会
二〇二二年六月
验收主持单位:重庆市铜梁区水利局
法人验收监督管理机关:重庆市铜梁区水利局
项目法人:重庆市铜梁区龙都水资源开发有限责任公司
设计单位:重庆中博工程设计咨询有限公司
监理单位:重庆渝水建筑工程咨询有限公司
重庆璟运工程监理有限公司
施工单位:重庆市铜梁区水利水电建筑安装工程公司
质量监督机构:重庆市铜梁区水利工程建设质量事务中心(原名为重庆市铜梁区水务工程建设质量监督站)
安全监督机构:重庆市铜梁区水利局
运行管理单位:重庆市铜梁区南城街道办事处
验收时间:2022年6月23日
验收地点:重庆市铜梁区
前 言
铜梁区黎家沟水库水资源涵养及水生态修复工程根据重庆市铜梁区水务局《关于铜梁区黎家沟水库水源地水资源涵养及水生态修复工程初步设计报告的批复》(铜水务发〔2015〕179号)、重庆市铜梁区水务局《关于铜梁区黎家沟水库水资源涵养保护及水生态修复工程初步设计(市级投资部分)的批复》(铜水务发〔2015〕232号)批准建设,本工程一期于2015年11月25日开工,2015年12月18日完工;二期于2016年5月6日开工,2016年11月25日完工。
依据《水利工程建设项目验收管理规定》(水利部令第30号)、《水利水电建设工程验收规程》(SL223-2008)的规定和重庆市铜梁区龙都水资源开发有限责任公司《关于铜梁区2014年(大滩水库)水资源涵养保护及水生态修复工程等四个项目竣工验收的请示》(铜龙水司文〔2022〕26号),重庆市铜梁区水利局成立了铜梁区黎家沟水库水资源涵养及水生态修复工程验收委员会,并于2022年6月23日召开了铜梁区黎家沟水库水资源涵养及水生态修复工程竣工验收会议,竣工验收委员会成员和与会代表通过现场检查、审阅资料和讨论评议,同意对该工程予以竣工验收,验收鉴定意见如下。
一、工程设计和完成情况
(一)工程名称及位置
工程名称:铜梁区黎家沟水库水资源涵养及水生态修复工程
工程位置:铜梁区南城街道黎家沟水库
(二)工程主要任务和作用
黎家沟水库是铜梁区重要的备用饮用水源地,当地政府及村社干部群众,迫切要求实施水资源涵养保护于水生态修复工程,改善饮用水水资源地水质和水生态环境,达到水功能区保护的目的,确保人民群众饮水安全。
(三)工程设计主要内容
1.工程立项及设计批复文件
重庆市铜梁区水务局《关于铜梁区黎家沟水库水资源涵养保护及水生态修复工程初步设计(市级投资部分)的批复》(铜水务发〔2015〕232号)、重庆市铜梁区水务局《关于铜梁区黎家沟水库水源地水资源涵养及水生态修复工程初步设计报告的批复》(铜水务发〔2015〕179号)批准建设。
2.主要建设内容及建设工期
一期建设水资源涵养林90.45亩,批复建设工期2个月;二期自然湿地建设总面积4047m2;库滨植植被带建设总面积15715m2;水源涵养林建设总面积96375m2;生态隔离建设建设物理隔离网4000m;态廊道建设透水转道路1000m;水花生打捞13514m2等。批复建设总工期8个月。
3.工程投资及投资来源
根据重庆市铜梁区水务局《关于铜梁区黎家沟水库水源地水资源涵养及水生态修复工程初步设计报告的批复》(铜水务发〔2015〕179号)和重庆市铜梁区水务局、重庆市铜梁区财政局《关于下达2016水资源涵养保护及生态修复建设项目投资计划的通知》铜水务发〔2016〕35号)投资总额335.00万元,其中市级财政补助资金300.00万元,区级财政补助资金35.00万元。
(四)工程建设有关单位
项目法人:重庆市铜梁区龙都水资源开发有限责任公司
设计单位:重庆中博工程设计咨询有限公司
监理单位:重庆渝水建筑工程咨询有限公司
重庆璟运工程监理有限公司
施工单位:重庆市铜梁区水利水电建筑安装工程公司
质量监督单位:重庆市铜梁区水务工程建设质量监督站
安全监督机构:重庆市铜梁区水利局
运行管理单位:重庆市铜梁区南城街道办事处
(五)工程施工过程
1.主要工程开工、完工时间
一期于2015年11月25日开工,2015年12月18日完工;二期于2016年5月6日开工,2016年11月25日完工。
2.重大设计变更
无。
3.重大技术问题及处理情况
无。
(六)工程完成情况和完成的主要工程量
1.工程完成情况
实际完成主要建设内容有:
一期整理绿化用地、种植土回填、种植柑橘、黄金梨、甜柿、千屈菜、黄花鸢尾、紫杆再力花、香蒲;
二期自然湿地建设总面积3377.6m2;库滨植植被带建设总面积17956.5m2;水源涵养林建设总面积96241m2;生态隔离建设建设物理隔离网4000m;态廊道建设透水转道路1475.5m;水花生打捞17262.3m2等。
2.实际完成工程量
一期:完成整理绿化用地60265㎡、种植土回填9320m³、种植柑橘4375株、种植黄金梨300株、种植甜柿120株、种植千屈菜2200株、种植黄花鸢尾2200株、种植紫杆再力花2200株、种植香蒲2200株。
二期:1.水资源涵养林:栽植小叶桢楠1600株,蓝花楹80株,千层金412株,桂花681株,紫薇2116株,云南黄素馨800株,红花美人蕉787.7m2,柳树68株,黄花美人蕉787.7m2、水杉85株、木芙蓉42株,三角梅5650株,蔷薇1750株,丛生紫薇1300株,红叶杨42株。2.自然湿地:栽植黄花美人蕉2.6m3,,玉簪花680m2,黄花鸢尾820m2,紫杆再力花875m2,三角梅1000株。3.库滨植被带:整理绿化用地17956.5m2,栽植桂花20株,紫薇124株,云南黄素馨3000株,红花美人蕉90.5m2,柳树206株,黄花美人蕉90.5m2,水杉33株,木芙蓉69株,三角梅150株,蔷薇200株。4.生态廊道:路缘石安装1484m,透水砖铺贴1475.5m。5.生态隔离:隔离网搭建7920m2。6.其他工程:水花生打捞17262.3m2,宣传标志牌设置4块。
(七)工程用地补偿及移民安置
无。
(八)水土保持设施
无。
(九)环境保护工程
无。
二、工程验收情况
(一)工程验收
2015年12月25日,对铜梁区黎家沟水库水源地水资源涵养及水生态修复工程进行单位工程验收,并形成《铜梁区黎家沟水库水源地水资源涵养及水生态修复工程完工验收鉴定书》
2016年10月 23日至2016年11月24日,完成自然湿地建设。于2016年11月30日进行分部工程验收。
2016年5 月6日至2016年11月25日,完成库滨植被带建设。于2016年11月30日进行分部工程验收。
2016 年6月7日至2016年8月18日,完成生态廊道建设。于2016年8月23日进行分部工程验收。
2016年5月6日至2016年11月25日,完成水资源涵养林建设。于2016年11月30日进行分部工程验收。
2016年12月6日,对铜梁区黎家沟水库水资源涵养及水生态修复工程进行单位工程验收,并形成《铜梁区黎家沟水库水资源涵养及水生态修复工程完工验收鉴定书》。质量监督机构列席,验收结论合格。
(二)专项验收
无。
三、历次验收提出的主要问题及处理情况
无。
四、工程质量
(一)工程质量监督
本工程的质量监督单位是重庆市铜梁区水务工程建设质量监督站。2016年5月,重庆市铜梁区水务工程建设质量监督站下发了《关于成立黎家沟水库水资源涵养保护及水生态修复工程质量监督项目站的通知(铜水质监〔2016〕013号)。负责该项目的工程质量监督工作。
(二)工程项目划分
2016年5月10日,项目法人《关于铜梁区黎家沟水库水资源涵养及水生态修复工程施工质量评定项目划分的请示》向重庆市铜梁区水务工程建设质量监督站请示,重庆市铜梁区水务工程建设质量监督站《关于铜梁区黎家沟水库水资源涵养及水生态修复工程施工质量评定项目划分确认的通知》(铜水质监〔2016〕014号)确定本工程共划分1个单位工程,4个分部工程分别为:1.自然湿地分部工程;2.库滨植被带分部工程;3.生态廊道分部工程;4.水资源涵养林分部工程。
五、概算执行情况
(一)投资计划下达及资金到位
重庆市铜梁区水务局、重庆市铜梁区财政局《关于下达黎家沟水库水生态修复项目投资计划的通知》(铜水务发〔2015〕114号)和重庆市铜梁区水务局、重庆市铜梁区财政局《关于下达2016水资源涵养保护及生态修复建设项目投资计划的通知》(铜水务发〔2016〕35号)下达投资总额335.00万元,其中市级财政补助资金300.00万元,区级财政补助资金35.00万元。
截至决算日,该工程实际到位资金3312067.84元。
投资完成及交付资产
铜梁区黎家沟水库饮用水源地水生态源涵养及水生态修复工程实际完成投资3218906.68元,待摊投资全部计入建安投资,实际形成交付使用资产总额3218906.68元。
征地补偿移民安置资金
无。
(四)结余资金
该工程实际完成投资3218906.68元,实际到位资金3312067.84元,结余资金93161.16元。
(五)预计未完工程投资及预算费用
本工程已全部完成初设批复建设内容,无尾工。
(六)审计
该工程结算审计和竣工财务决算审计工作分别由重庆市铜梁区审计局、重庆凯弘会计师事务所有限公司承担。重庆市铜梁区审计局出具了《铜梁区黎家沟水库水资源涵养及水生态修复工程结算审核报告》(铜梁审报〔2018〕160号),送审金额为2686020.23元,审定金额为2558110.29元,审减金额为127909.94元;重庆凯弘会计师事务所有限公司出具了《铜梁区黎家沟水库饮用水源地水资源涵养及水生态修复工程竣工财务决算审核报告》(凯弘会所审〔2019〕927号),送审总造价3211906.68元,审定总造价3218906.68元,审增总投资7000元。2022年5月,重庆市铜梁区水利局以铜水发〔2022〕90号文对铜梁区黎家沟水库水资源涵养及水生态修复工程竣工财务决算进行了批复。
六、工程尾工安排
无。
七、工程运行管理情况
(一)管理机构和经费情况
本工程由重庆市铜梁区龙都水资源开发有限责任公司负责建设,建成后交由南城街道办事处管理维护。
(二)工程移交
工程竣工验收后,由项目法人重庆市铜梁区龙都水资源开发有限责任公司按有关规定正式移交给南城街道办事处,并办结工程移交手续。
八、工程初期运行及工程效益
(一)工程初期运行情况
工程初期运行情况良好,各种植物生长状况良好。
(二)工程初期运行效益
工程初期运行后,效益明显,较好改善了水质情况,生态环境进一步好转,农业生产条件得到了改善,更好的促进了当地工农业的发展和人民群众生活水平的提高。
(三)初期运行监测资料分析
本项目没有设计监测设施,初期试运行阶段采用人工巡查方式观察,未见异常。
九、意见和建议
工程运行管理单位应加强对铜梁区黎家沟水库水资源涵养及水生态修复工程运行管理,加强对工程的运行观测,作好相关记录,并将观测资料进行计算分析,分类整理归档。
十、结论
铜梁区黎家沟水库水资源涵养及水生态修复工程按初设批复完成了建设任务,工程建设满足设计要求,工程质量经项目法人验收合格,项目法人验收的工程质量等级经铜梁区水务工程质量监督站核定为合格。工程资料收集和财务资料基本齐全、档案整理和财务管理基本规范,投资控制基本合理,经过试运行,工程初期运行正常,工程已发挥出良好的社会和经济效益。同意通过竣工验收。
十一、保留意见
无。

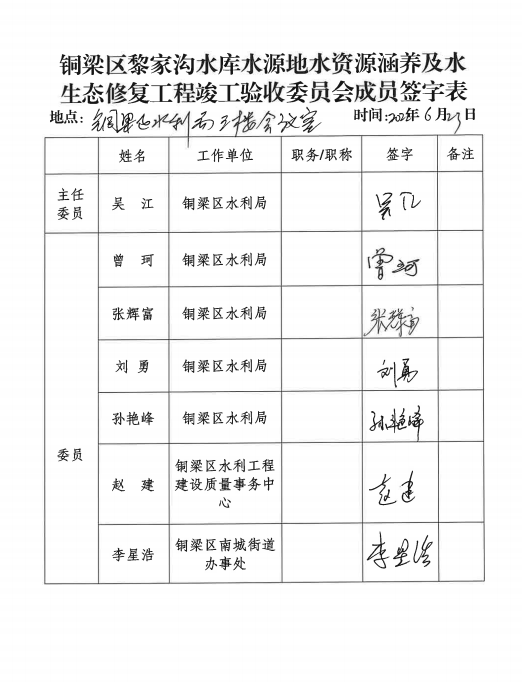

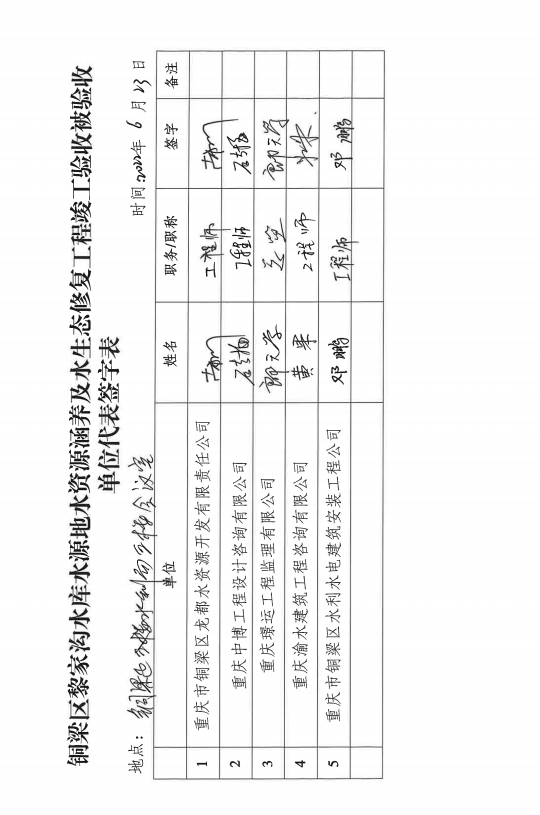

十二、验收委员会成员和被验收单位代表签字表
